  • 计算下图工作时间参数,总时差、自由时差,确定总工期(天)和关键线路
    1#
    • 3c3t
    • 2014-09-23
    计算下图工作时间参数,总时差、自由时差,确定总工期(天)和关键线路。并简要说明监理工程师审核承包人进度计划时应注意哪些事项。

    按此在新窗口浏览图片

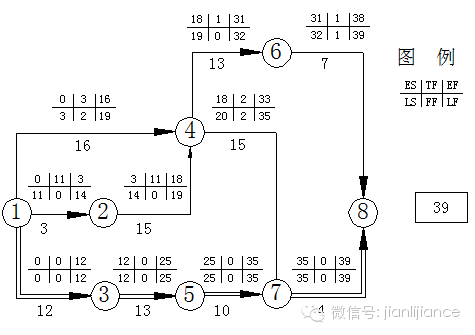

    解:1)计算差数如下图所示,其中双箭线所示为关键线路。

    按此在新窗口浏览图片


    2)工期和时间安排:总工期与合同工期相符;施工顺序符合工艺要求,易受气候、季节影响的工作应避免安排在不适宜的时间内施工;承包人的计划与业主提供土地使用权的时间或其他分包人的计划时间是否协调。
    检查承包人实行总进度计划的能力:施工是否安排过紧,机械设备进场准备情况,计划中关键线路的合理性,与施工有关的准备工作。

  • 2#
    • 格瓦拉301
    • 2014-11-05
    4到7没箭头?
  • 3#
    • kaoshi0101
    • 2014-11-06
    真好
